12月8日,110千伏磨石变电站2号主变扩建工程主变吊罩检查工作顺利完成,为该项目的顺利投产奠定基础。
据了解,110千伏磨石变位于镜洋镇北部,供电户数达8000多户。为满足镜洋工业区及其周边用电负荷需求,提高供电可靠性,项目本期扩建1台50兆伏安主变、1台电容器组。该项目投产后,将有效提升镜洋镇周边的供电可靠性,优化电网网架结构。

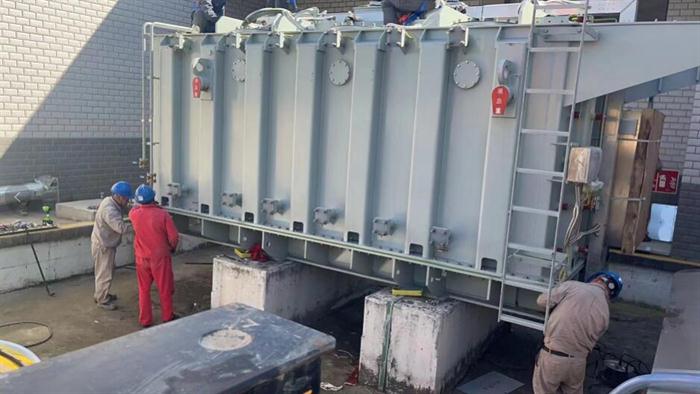

当天上午8时,国网福清市供电公司吊罩现场作业人员有条不紊地开展主变吊罩前的施工技术安全交底及一系列施工准备工作。9时30分,一切准备就绪,在铺设彩条布,开氮气阀,拆除有载开关、基座螺栓,测试主变夹件等多道工序完成之后,作业人员在主变罩上安装葫芦,同时于外罩四角固定缆风绳,防止起吊后外罩撞伤器身。10时30分,吊车指挥人员一声令下,外罩缓慢上移,作业人员扶好定位销……随后,变压器厂家穿防护服检查变压器内部元器件是否完好。作业人员冲洗器芯,抽除残油,擦示基座,再次测试夹件,铁芯对地。最后吊回罩体,调整好下降角度,缓缓下降,插入定位销进行引导,罩体就位后逐个锁上螺丝,装入有载开关,经过四个多小时的努力,主变吊罩检查工作顺利完成。
下一阶段,该公司将严格落实风险防控措施,严把工程质量关,安全优质高效推进工程建设,力争该工程早日投产,进一步优化福清电网结构,为地方经济发展提供更加可靠充足的电力保障。(陈天渝 黄昱)
