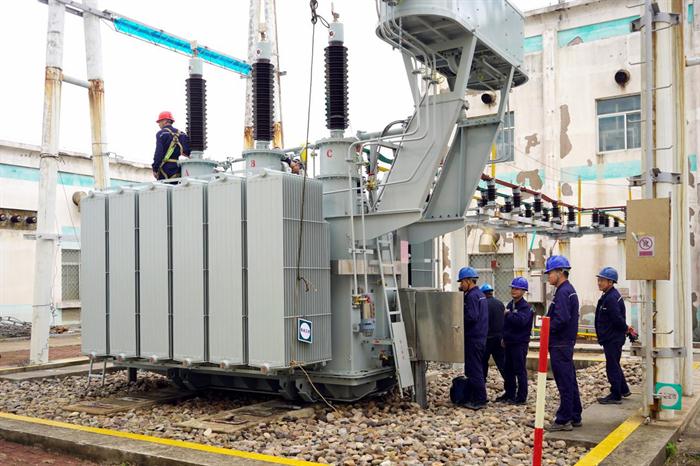

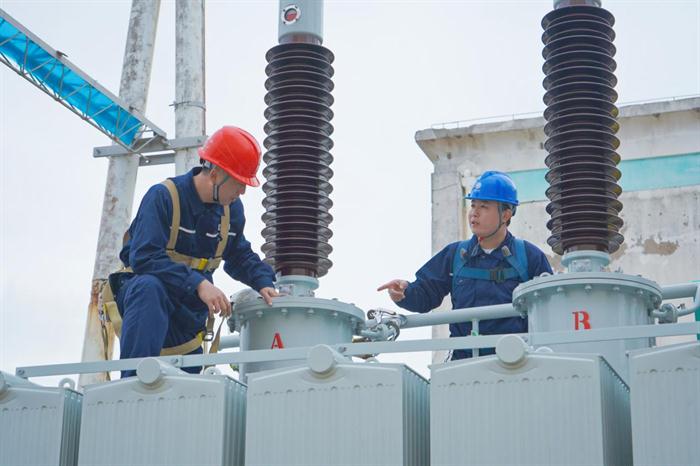

“前进变1号主变压器验收已完成,信号核对正常,可以申请启动送电。”11月26日,为期22天的平潭110千伏前进变电站1号主变更换改造工作顺利完成验收,为迎峰度冬增添电力新引擎。
主变压器作为变电站运行系统中的核心设备,其安全稳定运行对于保障电力供应至关重要。本次主变压器换新升级工程自启动以来,国网平潭供电公司高度重视,组建专业团队进行了详细的勘查和设计,制定了科学的施工方案。在施工过程中,严格遵守安全规程,确保现场每个人的安全和每一个环节的质量控制。
为保障110千伏前进变电站1号主变压器拆“旧”迎“新”期间用户端供电不间断,国网平潭供电公司提前将1号主变负荷转移至2号主变,让用电客户全程“零感知”。在既定的工期内完成1号主变本体及附件的拆除工作,然后将新主变安装至原位,三侧相关间隔所属设备检修、试验,以及相关缺陷处理、隐患治理、反措执行等工作。
平潭是一个海岛地区,特殊的地理环境对电网设备有着较大的影响。这里常年6级以上大风天气,空气潮湿且盐分高,对电网设备中的金属部件腐蚀严重。原本设计寿命可达40 年左右的设备,在这样的环境下,运行13年左右其运行性能和安全可靠性就可能降低到临界值,若继续运行则设备故障和损坏的概率也大大增加。
据国网平潭供电公司运维检修部变电运维检修班副班长张凌峰介绍,此次变电器更换工程是针对电网老旧设备改造计划的重要部分,本次重点更换的1号主变压器2010年投运至今已运行14年之久,在前期对变压器的检测中,发现其内部元器件老化等隐患问题日益突显。若继续运行,可能导致设备故障,严重影响电网稳定运行和居民正常用电。为此,该公司积极与上级部门协调,决定更换为一台新主变压器,新主变压器采用更先进的制造工艺,体积更小损耗更低,显著增强电网稳定运行能力,为用户供电提供有力保障的同时推动电网绿色升级。

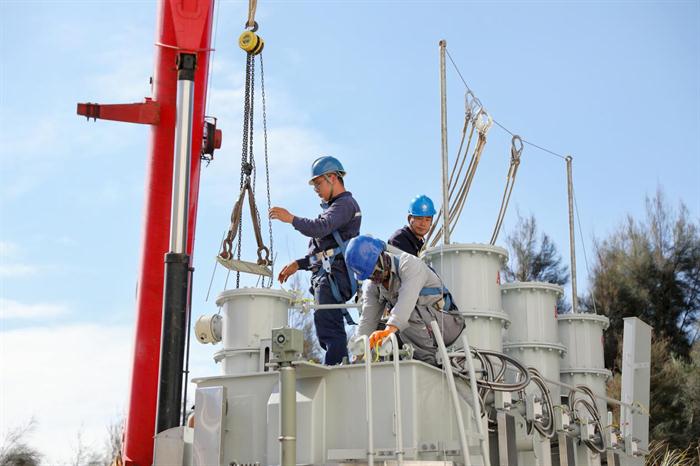

此次主变更换工作风险等级高、作业难点多,共包括停电围栏布置、工器具及特种车辆到场到位、旧主变排油、本体及附件拆除、新主变本体及附件到位安装、抽真空及注油,主变交接试验等多道关键工序步骤,为确保现场工作安全有序开展,该公司各部门密切沟通,有序协调,咬定目标,共同克服现场工期紧凑、天气阴晴不定等多方困难,全力保障施工任务有条不紊开展。
据了解,110千伏前进变电站主变升级换新后,将有效提高平潭海坛片区电网的供电可靠性,使电网结构更加合理,电网运行方式更加灵活,电网适应力显著提升,实现电网安全可靠稳定经济运行,长远看来为整个平潭的电力供应提供充足保障,显著提升了人民群众的电力“获得感”,为推动地方经济高质量发展注入稳定发展动力。(高仁齐 陈宏)
